Nuovo stadio Cagliari: tra ostacoli burocratici, costi e la corsa contro il tempo per Euro 2032. L’analisi

Published

on

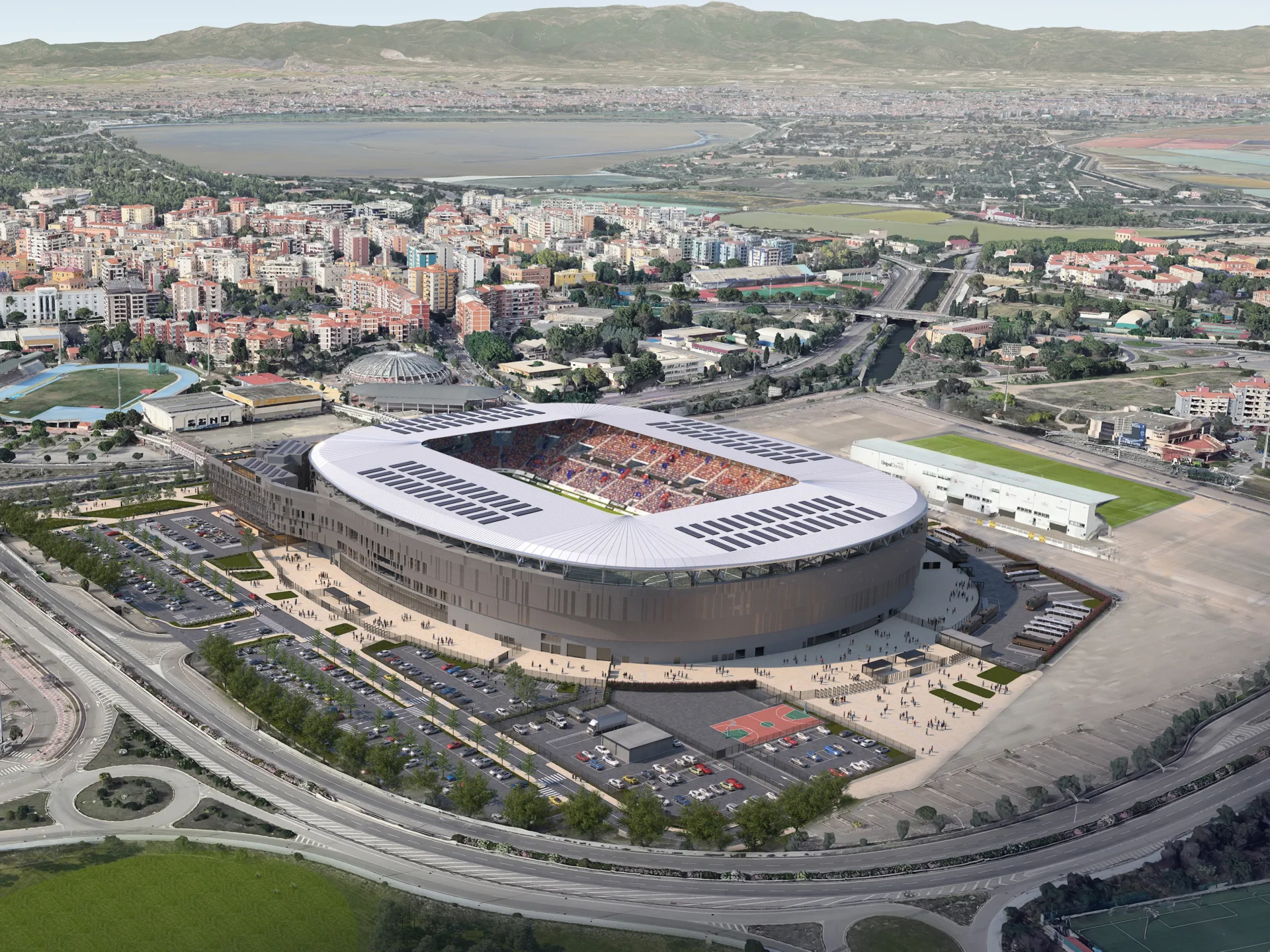

Nuovo stadio Cagliari, si avvicina la svolta per il progetto presentato dal club rossoblù dopo mesi di tensioni conclusisi con accordi importanti. L’analisi

Il cammino verso la realizzazione della nuova casa del Cagliari, che prenderà il nome dell’indimenticabile “Gigi Riva” e destinata a sorgere sulle ceneri dello storico e ormai fatiscente stadio Sant’Elia, si conferma come uno dei percorsi infrastrutturali più complessi, dibattuti e densi di significato dell’intero panorama calcistico e amministrativo italiano. L’opera non rappresenta soltanto il pilastro fondamentale su cui poggia il futuro economico e sportivo della società rossoblù, ma costituisce anche un tassello strategicamente insostituibile per la candidatura della città e dell’intera nazione in vista dei campionati Europei di calcio in programma nel 2032. Nonostante la rilevanza internazionale del progetto, l’iter legislativo e operativo continua a muoversi all’interno di un labirinto istituzionale in cui si intrecciano impennate dei costi, modifiche dei piani finanziari, tensioni politiche con le amministrazioni locali e scadenze internazionali perentorie.

A fare definitiva chiarezza sullo stato dell’arte e a scuotere l’opinione pubblica sono state le recenti dichiarazioni rilasciate dal presidente Tommaso Giulini. Durante la conferenza stampa svoltasi a Sa Manifattura, originariamente convocata per la presentazione ufficiale dei quadri tecnici guidati da Pietro Accardi e Max Canzi, il patron del club sardo ha colto l’occasione per tracciare un bilancio riguardo alle enormi barriere strutturali incontrate in questo lungo cammino. Giulini ha espresso profonda gratitudine per l’opportunità di approfondire un argomento troppo spesso distorto dai media, sottolineando come per moltissimi anni il progetto sia rimasto intrappolato nelle maglie di un’iper-burocrazia soffocante. Il presidente ha spiegato che il piano dello stadio è dovuto passare al vaglio di una quindicina di enti differenti, i quali hanno rallentato i progressi sollevando ostacoli motivati da ragioni giudicate umilmente futili. Questo tormentato percorso decennale, rimasto in gran parte sconosciuto alla gente comune che non ha potuto constatare la natura di tali impedimenti, è stato definito dal presidente come un cammino letteralmente vergognoso, che ha sottratto tempo prezioso allo sviluppo del club.

Ultimissime Cagliari LIVE: le parole di Giulini, Canzi e Accardi e tanto altro!

La ridefinizione del fattore economico e il nuovo cronoprogramma

Un passaggio cruciale dello sfogo presidenziale a Sa Manifattura ha riguardato il ridimensionamento delle polemiche giornalistiche nate attorno al cosiddetto “vile denaro”. Giulini ha puntualizzato con fermezza che, a dispetto dei fiumi di parole stampati sui quotidiani, la società ha iniziato a discutere concretamente di cifre e di valutazioni finanziarie soltanto da circa un anno. Per questa ragione, il patron ha ridotto la portata dei recenti ritardi accumulati per la definizione degli accordi economici con le istituzioni pubbliche, affermando che perdere due o tre mesi per registrare gli aspetti finanziari rappresenta l’ultimo dei problemi se confrontato allo stallo totale durato quasi due lustri a causa dei cavilli burocratici. La società si dichiara convinta di essere ormai giunta in dirittura d’arrivo e considera i correnti rallentamenti come una normale dinamica fisiologica quando ci si interfaccia con i tempi della macchina amministrativa.

Questo rinnovato ottimismo si traduce in un piano d’azione immediato ma strutturato con una necessaria flessibilità temporale. Le previsioni della società e della municipalità convergono verso un passaggio cruciale all’interno del Consiglio Comunale, programmato per l’approvazione definitiva del progetto. Successivamente a questo voto, l’obiettivo primario resta l’indizione del bando di gara pubblico internazionale. Pur mantenendo fermi questi propositi, la presidenza ha saggiamente aperto alla possibilità di uno slittamento tecnico verso i mesi autunnali di settembre o ottobre, reputando tale eventualità del tutto ordinaria nel contesto della contrattazione pubblica.

Ascolta Cagliari News 24!

Non hai tempo di leggere? Ascolta il nostro podcast con le ultime notizie rossoblù. Clicca qui!

Il piano finanziario complessivo e il superamento delle tensioni cittadine

Il costo complessivo per la realizzazione del nuovo impianto da circa 30mila posti ha subito una vistosa impennata nel corso degli ultimi anni a causa del rincaro generalizzato delle materie prime e delle complesse opere di bonifica dell’area di Sant’Elia, assestandosi su una cifra finale vicina ai 210 milioni di euro, comprensiva di IVA e oneri accessori. Questa imponente architettura finanziaria si regge su un modello di partenariato pubblico-privato molto articolato. La Regione Sardegna ha blindato una parte fondamentale dell’operazione stanziando un finanziamento pubblico di 50 milioni di euro da erogare in varie tranche, a cui si sommano altri 10 milioni di euro messi a disposizione dal Comune per i lavori di demolizione della vecchia struttura. La quota restante, pari a circa 150 milioni di euro, rimane interamente in capo al soggetto privato. Per questa ragione il Cagliari si è mosso con decisione sul mercato internazionale alla ricerca di partner strategici e investitori capaci di garantire la necessaria solidità patrimoniale a lungo termine.

Proprio la solidità finanziaria del piano e la definizione dei dettagli gestionali avevano innescato una fase di forte frizione e scambi epistolari tesi tra la dirigenza del club e l’amministrazione comunale di Cagliari. Il nodo del contendere ruotava principalmente attorno alla determinazione del canone di concessione trentennale che la società calcistica dovrà corrispondere al Comune e alle garanzie fideiussorie sulla copertura della quota privata. Questo stallo politico e tecnico è stato brillantemente superato attraverso il raggiungimento di un accordo formale che prevede un canone di concessione annuo variabile stimato tra i 150 e i 180mila euro. Una volta blindato questo accordo, il club ha consegnato ufficialmente la versione aggiornata del Piano Economico-Finanziario, introducendo anche una saggia gestione logistica che non prevede l’immediata demolizione della vicina Unipol Domus, salvaguardando così la continuità delle partite casalinghe e l’afflusso dei tifosi durante la prima fase dei futuri lavori.

Il divario con i modelli esteri e il severo monito per gli Europei

L’analisi del presidente del Cagliari non si è limitata alla sola dimensione locale, ma si è allargata a una profonda riflessione di carattere macroeconomico che investe l’intero movimento calcistico italiano. Giulini ha lanciato un accorato appello al Governo e alle istituzioni nazionali affinché si attui una drastica semplificazione delle leggi sugli stadi, avvertendo che senza riforme strutturali diventerà impossibile fare calcio ad alti livelli in Italia. Il divario accumulato rispetto ai principali campionati europei è evidente. Tornei che un tempo guardavano alla Serie A come a un punto di riferimento insuperabile, come la Premier League inglese o la Liga spagnola, hanno scavato un solco incolmabile proprio partendo dalla modernizzazione delle infrastrutture e dalla diversificazione dei ricavi commerciali.

Il paragone con il modello francese è stato utilizzato come esempio lampante di questa differenza di visione e di velocità. La Francia ha potuto ospitare un campionato europeo in totale solitudine proprio perché ha beneficiato della costruzione di stadi moderni edificati prevalentemente con il sostegno del denaro pubblico. Al contrario, l’Italia sconta un ritardo storico e strutturale talmente profondo da essere stata costretta a presentare una candidatura congiunta con la Turchia per poter ottenere l’assegnazione di Euro 2032. Il presidente ha concluso il proprio intervento augurandosi fermamente che Cagliari possa vincere la propria sfida e figurare tra le città ospitanti della manifestazione continentale, ma ha contemporaneamente sollevato un dubbio sistemico sulla reale capacità dell’intero sistema Paese di farsi trovare pronto e di ospitare degnamente un evento di tale portata globale.

La clessidra della UEFA e le scadenze inderogabili

Il fattore tempo rappresenta in questa fase l’avversario più temibile per il club e per le istituzioni sarde. La UEFA e la FIGC hanno espresso ripetutamente un parere estremamente positivo sul valore architettonico e sul concept del nuovo impianto cagliaritano, giudicandolo uno dei progetti più validi tra quelli presentati nella Penisola. Tuttavia, gli organismi internazionali non ammettono ulteriori rinvii e pretendono certezze granitiche sulla cantierizzazione e sui tempi di consegna dell’opera. I binari operativi approvati impongono al Comune di finalizzare tutte le delibere consiliari e di avviare le procedure di gara pubblica internazionale entro l’estate. La struttura è concepita per essere moderna e sostenibile, e il cronoprogramma prevede l’avvio del cantiere per giugno 2027, con la conclusione dei lavori stimata per il 2031.
